도는 본격적인 이전시기인 내년 2월을 앞두고 진행된 이번 이전·설치 작업은 서버(187), 스토리지(72), 백업장비(34), 보안·네트워크(127), 기타장비 등 9종 488대를 대상으로 시행했다.

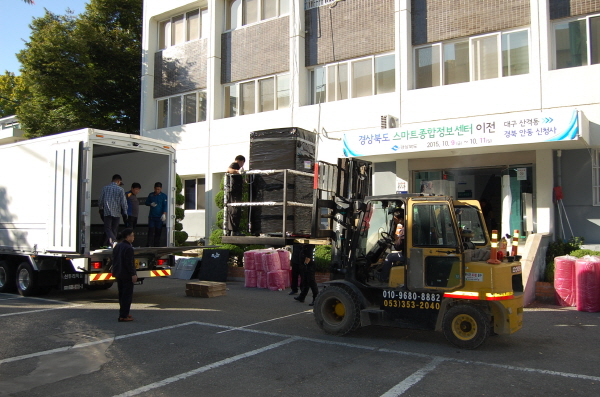

도는 이번 이전 작업을 12일부터 민원서비스와 내부 행정시스템을 정상적으로 사용해야 하는 점을 감안해 8일 오후 6시부터 11일 자정까지 서비스를 종료하고 시스템 백업과 해제·포장·상차, 운송, 하차·반입, 시스템 재설치·가동, 안정화 등 7단계에 100여명의 전문 인력을 투입해 진행했다.
특히 고가 장비인 정보통신시스템 특성상 온도·습도와 외부 충격을 대비해 동절기를 피하고 무진동 특수차량과 돌발 상황에 대비해 순찰차 등을 배치해 운송했다.
김현기 경북도 행정부지사는 "행정전산화가 시작된 1980년대 초 현 청사 전산실이 설치된지 35여년 만에 산격동 시대를 마감하고 신도청에서 새로운 스마트 전자지방정부 시대의 서막을 올리게 됐다"고 말했다.
