‘4대강 살리기’ 사업에 대한 관심이 뜨겁다. 일각에서는 이것이 가져올 경기 진작을 기대하고, 일각에서는 환경 파괴를 염려한다. 정부가 추진하는 ‘4대강 살리기’ 사업의 정확한 내용을 알아봤다.
4대강 살리기 사업은 노후된 제방을 보강하고, 토사가 쌓인 구간을 정비함으로써 하천 생태계를 복원하게 된다. 또 홍수저류 공간을 확보하고, 물 공급을 늘리기 위해 중소 규모의 댐과 홍수조절지, 하천변 저류지와 저수지 등을 건설한다. 강의 상·하류를 연결하는 자전거길도 조성한다.

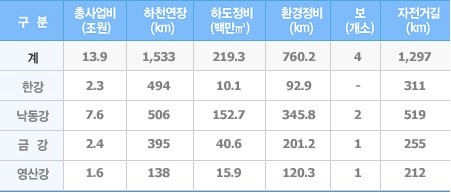

이러한 사업에 드는 비용이 약 14조원이다. 현재 하천 정비에 드는 비용이 대략 8조원으로 추정되고 있다. 나머지는 농업용 저수지 개발, 중소규모 댐 건설 등에 쓰인다.
정부는 오는 5월쯤 4대강 살리기 마스터플랜을 내놓을 계획이다. 이에 앞서 지난해 12월, 안동(낙동강), 나주(영산강) 등이 선도지구로 지정돼 첫 삽을 떴다. 경기침체가 가속화되는 만큼 한시라도 빨리 사업을 시작해 경기진작효과를 앞당기기 위해서였다.
나머지 지역인 충주(한강), 대구·부산(낙동강), 연기(금강), 함평(영산강) 등도 올해 안에 순차적으로 사업이 시작될 것이다. 이들 선도사업지구에는 약 8300억원이 집중 투입돼 지역 경제 활성화에 큰 도움이 될 것으로 기대된다.
4대강 살리기 사업은 2011년 말에 완료(댐, 저수지 등은 2012년까지) 된다. 특히 정부는 4대강 살리기 사업과 대구의 2011년 세계육상선수권대회, 연기군의 행정중심복합도시, 나주의 혁신도시 등을 연계할 방침이어서 지역경제 활성화 효과가 극대화될 것으로 보인다.
|
◆ 제방·준설·저류·하천정비 등을 패키지로 묶어서
4대강 살리기 사업은 제방·준설·저류·하천정비 등을 종합적으로 정비해 홍수, 가뭄에 안전하면서도 활용도가 높은 하천공간을 만드는 것이다.

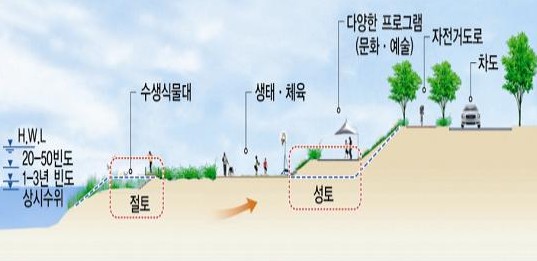

먼저 중소규모 댐, 저류지 등을 건설해 홍수 저류공간을 확보하게 된다. 또한 하천제방 단면을 넓히고, 필요한 구간은 수퍼제방을 쌓아 강물이 넘치더라도 제방이 무너지지 않을 정도로 안전성을 보강하게 된다.
하천에 보를 설치해 강의 수위를 안정적으로 유지하게 된다. 이렇게 되면 지하수의 수위가 안정적으로 유지되고 가뭄이 들었을 때 비상용수로도 활용할 수 있다.
흙과 모래 등 퇴적물이 많이 쌓인 곳은 준설을 통해 물길을 확보함으로써 홍수에 대비하게 된다. 이때 준설을 통해 확보한 골재 등은 제방보강 등에 재활용하거나 다른 공사장에 판매할 수도 있을 것이다.
|
